766全讯白菜网新校区建设工作简报
第 4 期
(新校区建设办公室 2024年6月)
学院新校区一期工程取得阶段性成果

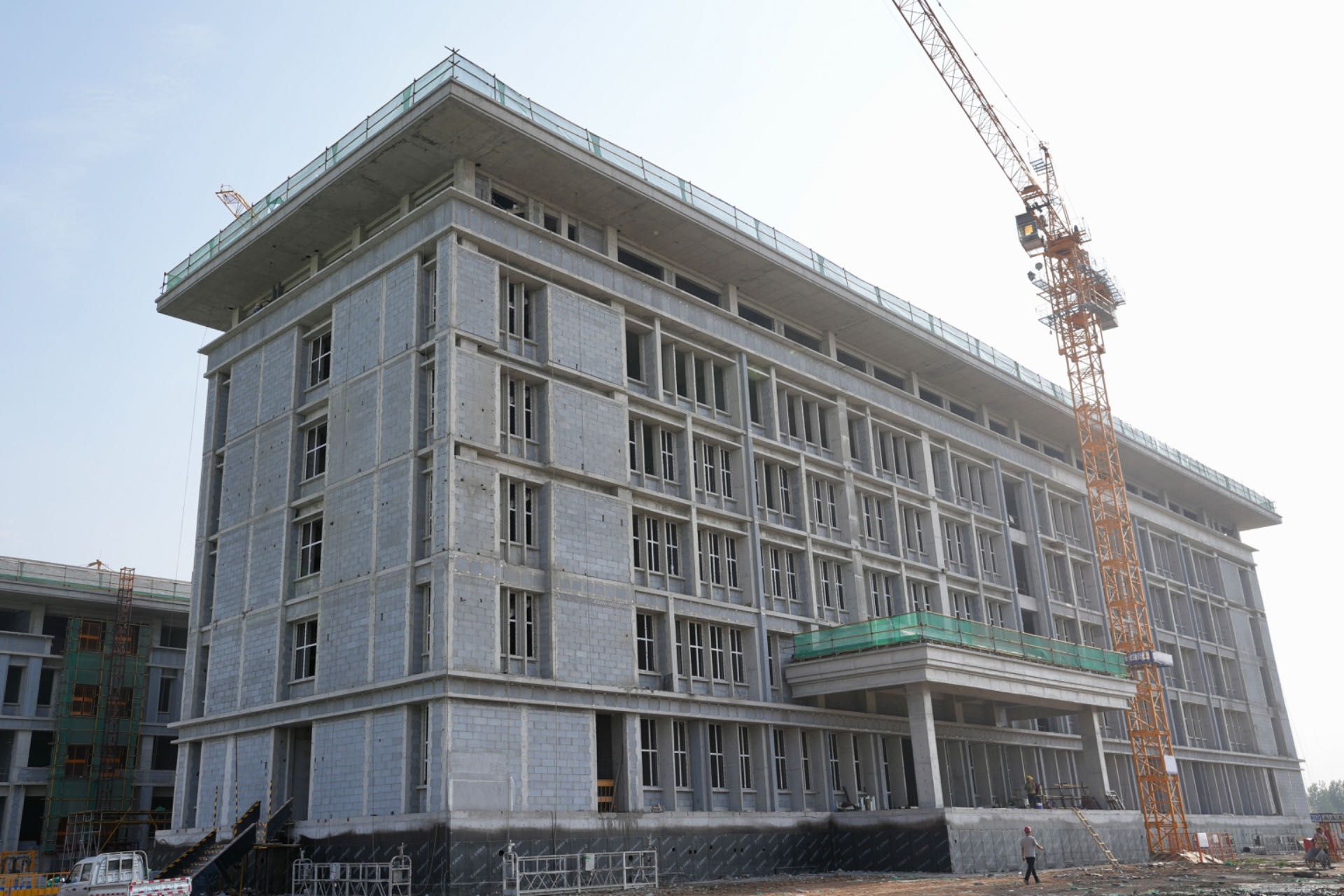

盛夏时节,繁忙如织,新校区一期工程施工现场不惧酷暑、不停不歇,随着第一、二标段建筑单体接连封顶,新校区一期项目初具规模。现将6月、7月施工进度简报如下:
一、党委书记雷承锋多次视察新校区一期工程项目建设工作
为构建中国职业教育的现代化智慧校园,全面整合资源,加速新校区各项工作的落实,6月4日,学院党委书记雷承锋,党委副书记、院长何秋生,党委委员、纪委书记牛惠斌,党委委员、副院长赤新生,党委委员、党政办公室主任宋海宏等一行深入新校区一期工程建设项目施工现场进行调研,全面了解工程进度、施工质量以及安全管理等方面的情况。雷承锋一行先后前往产教融合教学组团、学生食堂、学生宿舍工程现场,了解项目进展情况。每到一处都详细询问工程建设风险点,要求时刻紧绷施工安全这根弦,科学组织、规范施工,确保工程安全有序推进。
6月22日上午,学院党委书记雷承锋到新校区建设工地调研指导工作。他详细查看了学生宿舍、高压线迁改、食堂、产教融合实训楼等区域的施工情况,对工程进度、现场管理、安全防范等方面给予了高度评价,并对相关人员的辛勤付出表示感谢。雷承锋强调,新校区建设要保安全、保质量,特别要注意低洼地区和高水位问题,同时要求加快施工进度。在食堂和产教融合实训楼的建设上,他强调了以师生为中心的服务理念,以及利用政策红利加强实训基地建设的重要性。最后,他对下一步工作进行了重要部署,包括提高思想认识、加强安全管理、打造优质精品工程、坚持质量为先、加强属地沟通协调等,以确保新校区建设顺利进行,实现如期搬迁入住的目标。
6月26日上午,学院党委书记雷承锋再度以“不发通知、不打招呼、不听汇报、不用陪同接待,直奔基层、直插现场”的“四不两直”方式深入学院新校区项目建设工地,听真话、摸真情、取真经、求真知,对新校区一期建设项目再次进行了全面细致的实地调研。
6月19日,雷承锋赴白菜官网新校区参加一期工程产教融合实训楼建设项目封顶仪式。
7月20日下午,学院党委书记雷承锋率队调研新校区建设工地,多位党委委员及新校区建设办人员陪同调研。调研中,雷承锋一行深入工地,查看教学实训楼、食堂、宿舍等建设进度,对配套设施及施工情况进行了全面了解。他高度赞扬建设进展,慰问施工人员,并强调在确保安全和质量的基础上,要加快施工进度,打造质量一流、使用功能齐全和装饰效果美观的精品工程。在实训楼和装修样板间,雷承锋细查工程质量,强调工序验收和装修方案的重要性,要求打造精品工程。最后,他要求,一要落实安全责任,筑牢安全根基;二要强化质量意识,树牢精品理念;三要统一思想共识,统筹科学谋划,保证如期搬迁入住。
二、封顶盛典启新篇,一期工程迎曙光
6月19日,白菜官网于新校区隆重举行了一期工程产教融合实训楼组团建设项目封顶仪式,清徐县委常委、副县长董笑龙,学院全体党委委员、各党政职能部门及部分系部班子成员,新校区建设办公室全体成员,山西六建集团及新校区第一、二标段各参建单位参加了封顶仪式。

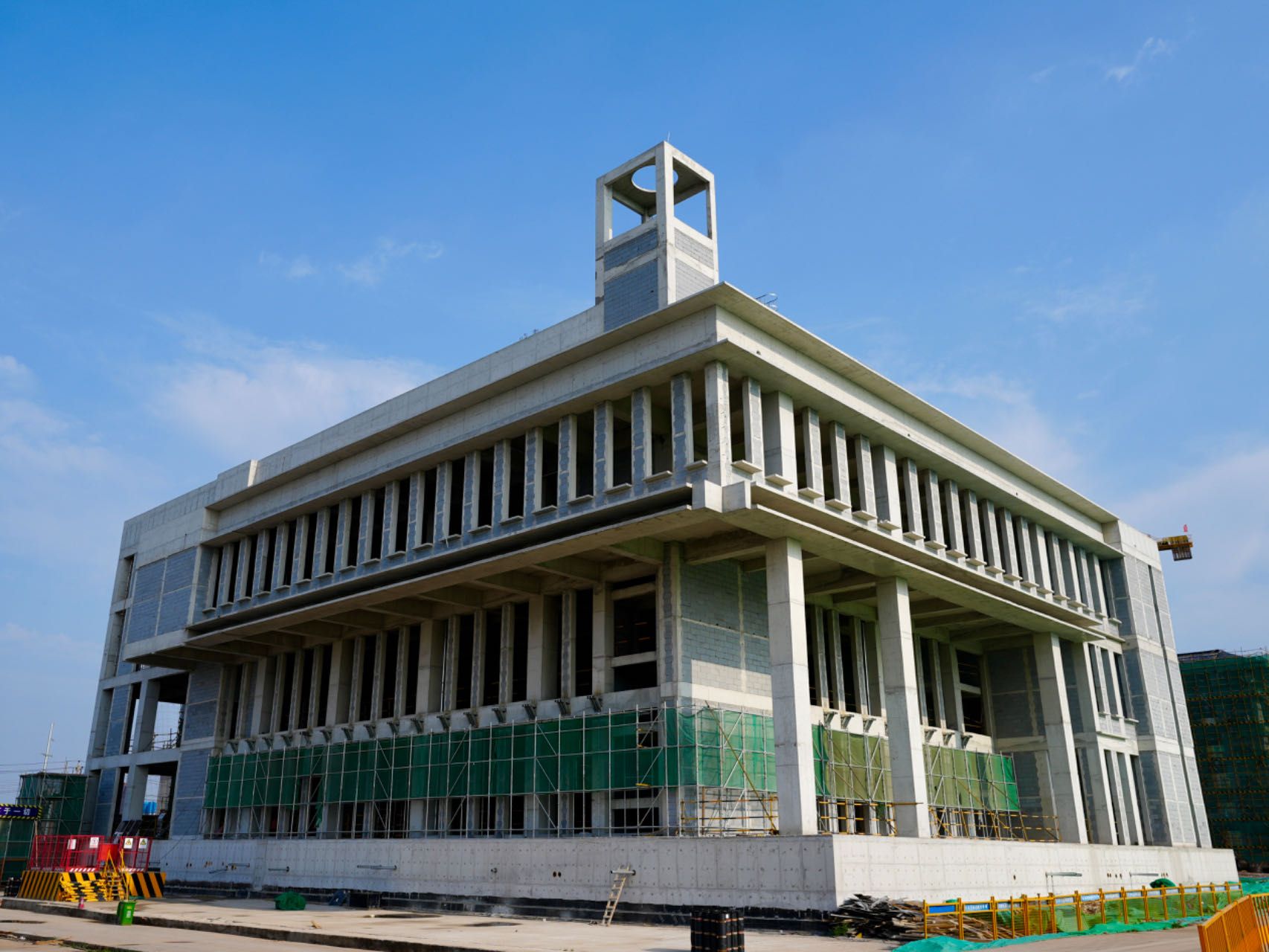

仪式上,雷承锋发表了重要讲话,自2017年起,学院党委以敢为人先、攻坚克难的精神,历经七年不懈奋斗,于2023年底启动新校区一期项目建设。首个永久性建筑——师生食堂已顺利封顶,一期工程项目第一标段全面封顶,标志着新校区建设取得显著进展。他强调,接下来学院将抢抓政策机遇,加快二期工程建设,并持续推进新校区建设,打造环境优美、设施先进、绿色节能的现代化大学校园。同时,学院将借助新校区建设,加强校企合作,创新人才培养模式,为职业教育事业高质量发展贡献力量。
三、组织召开系列会议,统筹推进项目建设。
为加快推进项目建设,新校区建设办组织召开了以下会议:
(一)工程例会。新校区建设办公室分别于6月26日和7月10日在施工现场召开了第十次、第十一次工程例会,详细讨论每周施工进展与下周施工计划安排。学院党委委员、副院长、新校区建设办主任赤新生针对当前施工情况提出以下要求:
1.加强与设计院的紧密配合
会议要求设计单位继续做好与建设单位、施工单位、监理单位等的工作配合,召开图纸会审,对需要深化设计、优化设计的部分,及时完成,做好设计交底工作,并积极参与工程项目的相关验收工作。
2.强化施工安全与工程质量管理
会议要求施工单位全面、系统、扎实地做好各项安全管理工作,采取切实有效的施工安全措施,消除安全隐患;合理组织施工,增加施工资源投入,提早制定施工方案,完成施工准备工作;在保障项目工期目标实现的同时,确保工程质量和安全。二次结构进度施工工人需接受安全教育,现场管理人员提高安全意识,各参建单位注意安全第一;需倒排工期,落实到每个建筑单体,并做专门的进度汇报。施工单位需在产教融合楼、宿舍楼选择并确认样板间的位置。
3.强化工期意识,注重过程控制
会议要求监理单位在严格控制质量、安全、投资的前提下,分析影响工期的因素,多做事前控制工作,确保工程顺利推进。随工程项目进度的推进,及时整理完善工程项目管理资料。
(二)食堂项目现场协调会
为保障学院新校区后勤服务,7月18日上午,于施工现场第二标段会议室召开食堂项目深化推进会议。学院党委委员、副院长赤新生,学院党委委员宣传统战部部长、党政办主任宋海宏,后勤服务中心主任车彦彬等参加会议。会议要求施工单位配合食堂中标单位尽快出具相关设计深化图纸。会议决定由任芳负责食堂承包商与施工方进行图纸深化事宜对接。
(三)建设项目协调会
7月18日下午,新校区建设办公室于施工现场第二标段会议室召开新校区一期工程建设项目协调会议。会议确定了近期需完成的工作:新校区室外配套项目水、暖、电、污水、气等对接事宜,电梯招标事宜,样板间确认事宜,图纸变更签证确认事宜及二标段清单漏项事宜,燃气锅炉房、弱电智能化工程、看台顶棚、开闭所、变配电需进行深化设计。
7月20日和22日,分别在施工现场的第一标段和第二标段会议室召开了对应的现场协调会。两次会议旨在汇总当前亟待解决的问题,经过深入讨论后,决定由监理单位负责下发联系单,以进一步推进问题的解决流程。
(四)景观规划设计方案研讨会
7月25日上午,党委书记雷承锋主持召开了新校区景观规划设计方案研讨会。会议旨在深化景观设计,打造文化与实用并重的新校园环境。与会人员包括华南理工大学建筑设计研究院教授冒亚龙(总体规划设计师)、党委委员及副院长赤新生等。冒亚龙详细介绍了设计方案,强调设计应蕴含文化底蕴并兼具朴实与经济特点。雷承锋书记提出了具体的设计要求,包括大门、围墙、校园规划、东门及食堂外立面的设计原则,并希望与会人员继续完善方案,为新校区建设贡献力量。
四、全面协调建设力量,确保项目高质量推进。
(一)各单体施工推进情况
截至7月25日,操场土方回填,看台一层架体搭设。
食堂主体评奖验收,四层屋面闭水试验,屋面工程放线。
产教融合实训楼A1#楼外墙施工吊篮组装,四层窗框安装。
A2-1#楼二次结构4层模板安装及浇筑,1-3层斜砖砌筑,3层连廊模板安装;A2-2#楼二次结构1-4层窗台压顶浇筑、屋面反坎及砌体砌筑。

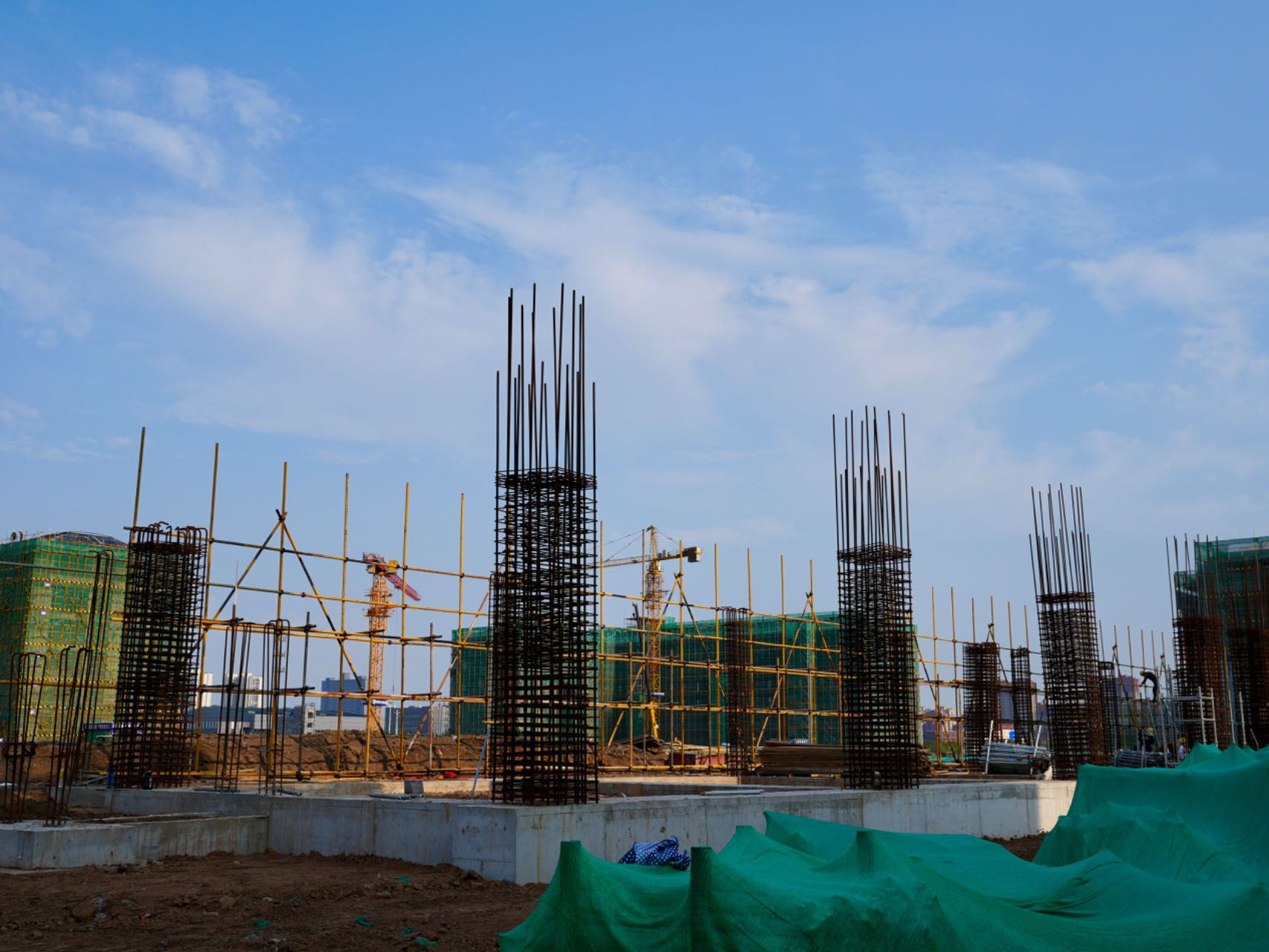

A3-2#楼一层砌筑墙体,二层绑扎柱子钢筋,北连廊三层测量放线,绑扎柱子钢筋,搭设支撑架体;A3-3#一层浇筑构造柱,二层绑扎柱子钢筋。
A4-2#楼二层构造柱浇筑混凝土,四层砌筑墙体,五层绑扎柱子钢筋,砌筑墙体。
学生宿舍A区宿舍楼已经封顶,正在进行斜屋面梁筋绑扎;学生浴室一层完成,正在进行2层满堂架搭设。
学生宿舍B区B1#、B2#、B3#基础钢筋绑扎,B4#、B5#斜屋面钢筋绑扎,二层砌体结构施工。
学生宿舍C区三层ALC板安装,四层二次结构砌砖、构造柱混凝土浇筑,五层二次结构植筋、二次结构砌砖,C3#、C6#六层模板拆除,桩间土开挖。
五、高压线迁改施工完成
新校区一期建设工程场地内原有35KV赵家堡线、10KV垣跃线及10KV录树线警校支线3条高压电力线路。原先由于高压线的存在,宿舍B区和宿舍C区的施工受到了极大的限制。电力线路的安全距离要求使得这些区域的施工工作难以展开,导致施工进度的严重延误。目前,高压线迁改工作已于6月完成,随着高压线的成功迁改,原先受影响的区域已经没有了电力线路的阻碍,可以全面开始施工。这不仅加快了宿舍B区和宿舍C区的施工进度,也确保了整个一期工程能够最大限度地按照预定的时间节点进行。新校区一期建设工程场地内高压电力线路的迁改工作对于施工进度的推进、安全风险的降低、资源利用的优化以及经济效益的提升都具有重要的意义。这一工作的成功完成将为整个一期工程的顺利进行奠定坚实的基础。
